Phú Quốc đối mặt nguy cơ chậm tiến độ nhiều dự án điện trọng điểm phục vụ APEC 2027

Ba dự án tăng cường cấp điện cho Phú Quốc phục vụ phát triển kinh tế xã hội và Hội nghị cấp cao APEC 2027 đang vướng bồi thường, giải phóng mặt bằng.

Theo Tổng công ty Điện lực miền Nam, đặc khu Phú Quốc hiện được cấp điện từ hai nguồn chính gồm trạm biến áp 110kV Phú Quốc qua tuyến cáp ngầm Hà Tiên - Phú Quốc và trạm biến áp 110kV Nam Phú Quốc qua đường dây 220kV Kiên Bình - Phú Quốc. Tuy nhiên, hai nguồn này chưa được liên kết với nhau, nên khi một nguồn gặp sự cố có thể ảnh hưởng đến việc cung cấp điện cho địa phương.

Ảnh chụp màn hình (636)

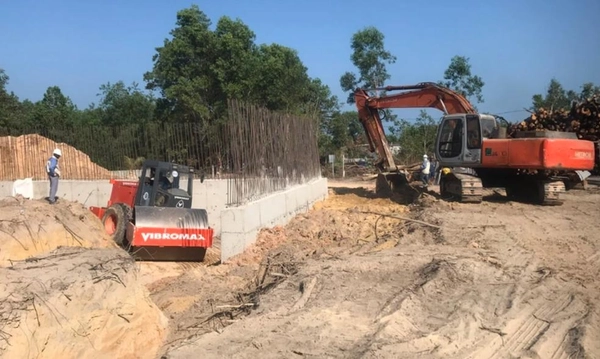

Công nhân đang thi công tại công trình Trạm biến áp 220kV Phú Quốc - Ảnh: TTO

Nhằm bảo đảm điện phục vụ phát triển kinh tế - xã hội và đặc biệt là Hội nghị cấp cao APEC 2027, Tổng công ty Điện lực miền Nam đang triển khai nhiều dự án trọng điểm như trạm biến áp 220kV Phú Quốc, đường dây 110kV Phú Quốc - Bắc Phú Quốc và đường dây 110kV Phú Quốc - Nam Phú Quốc. Sau khi hoàn thành, các công trình được kỳ vọng sẽ nâng cao độ an toàn, tin cậy trong cung cấp điện cho toàn đặc khu.

Tuy nhiên, cả ba dự án hiện vẫn gặp khó khăn lớn trong công tác bồi thường, giải phóng mặt bằng, tiềm ẩn nguy cơ ảnh hưởng tiến độ. Các tuyến đường dây kéo dài, đi qua nhiều vị trí trụ, liên quan đến nhiều tổ chức và hộ dân, khiến khối lượng đo đạc, kiểm đếm và khảo sát thực địa rất lớn, trong khi lực lượng làm công tác GPMB còn hạn chế.

Bên cạnh đó, một số trường hợp giá bồi thường theo khung quy định thấp hơn giá thị trường khiến người dân chưa đồng thuận, phát sinh khiếu nại kéo dài. Một số thay đổi về thủ tục, biến động đất đai cũng gây khó khăn cho công tác quản lý tại địa phương.

Ngoài ra, vẫn tồn tại tình trạng một số hộ dân chưa phối hợp, gây cản trở thi công, trong khi quy trình cưỡng chế phải thực hiện đầy đủ các bước vận động, đối thoại và hoàn thiện hồ sơ pháp lý nên mất nhiều thời gian.

Đáng chú ý, riêng dự án đường dây 110kV Phú Quốc - Bắc Phú Quốc hiện có 24 vị trí vướng mắc do chưa có quyết định chuyển mục đích sử dụng đất rừng, ảnh hưởng trực tiếp đến tiến độ triển khai.
